Automne 2024

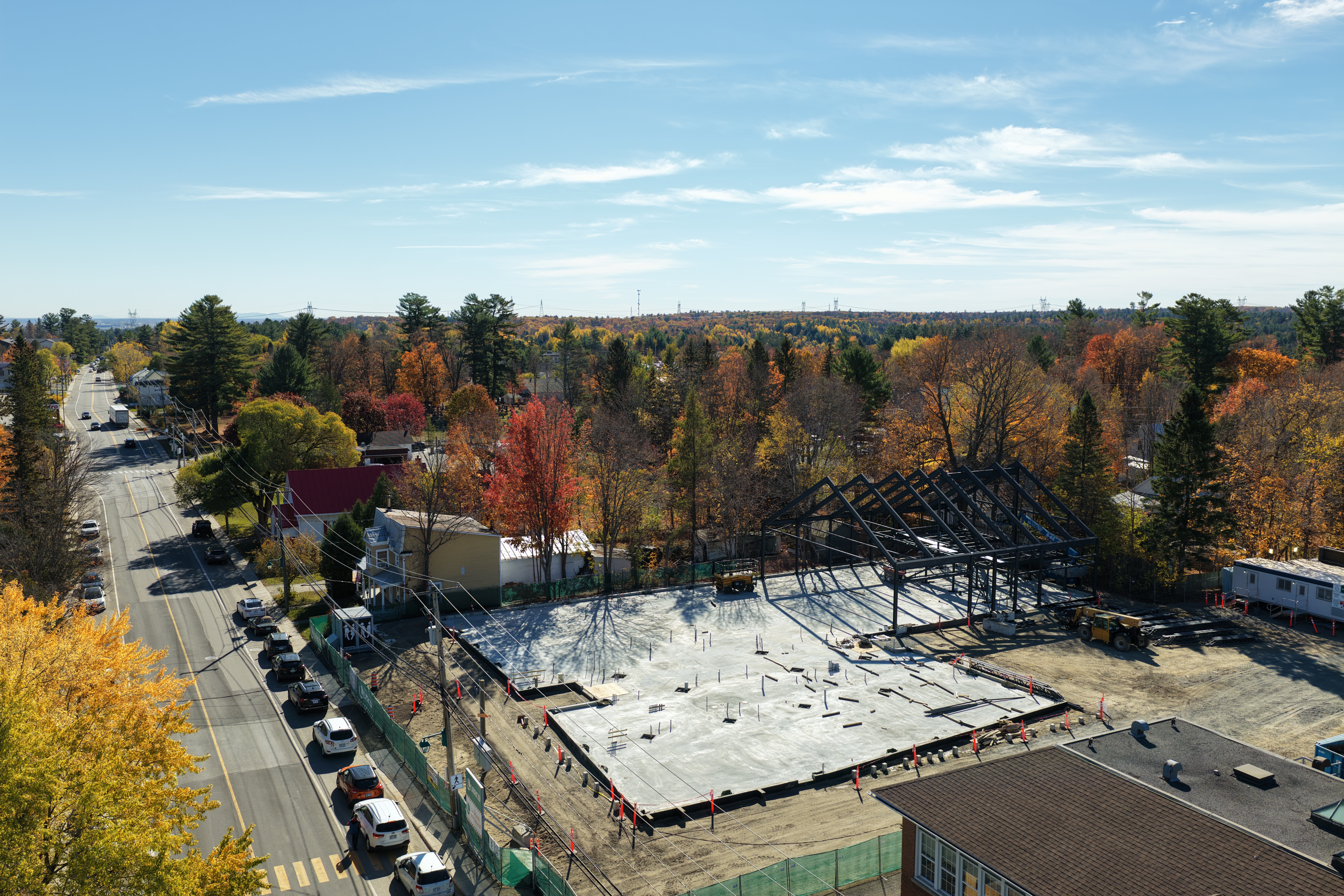

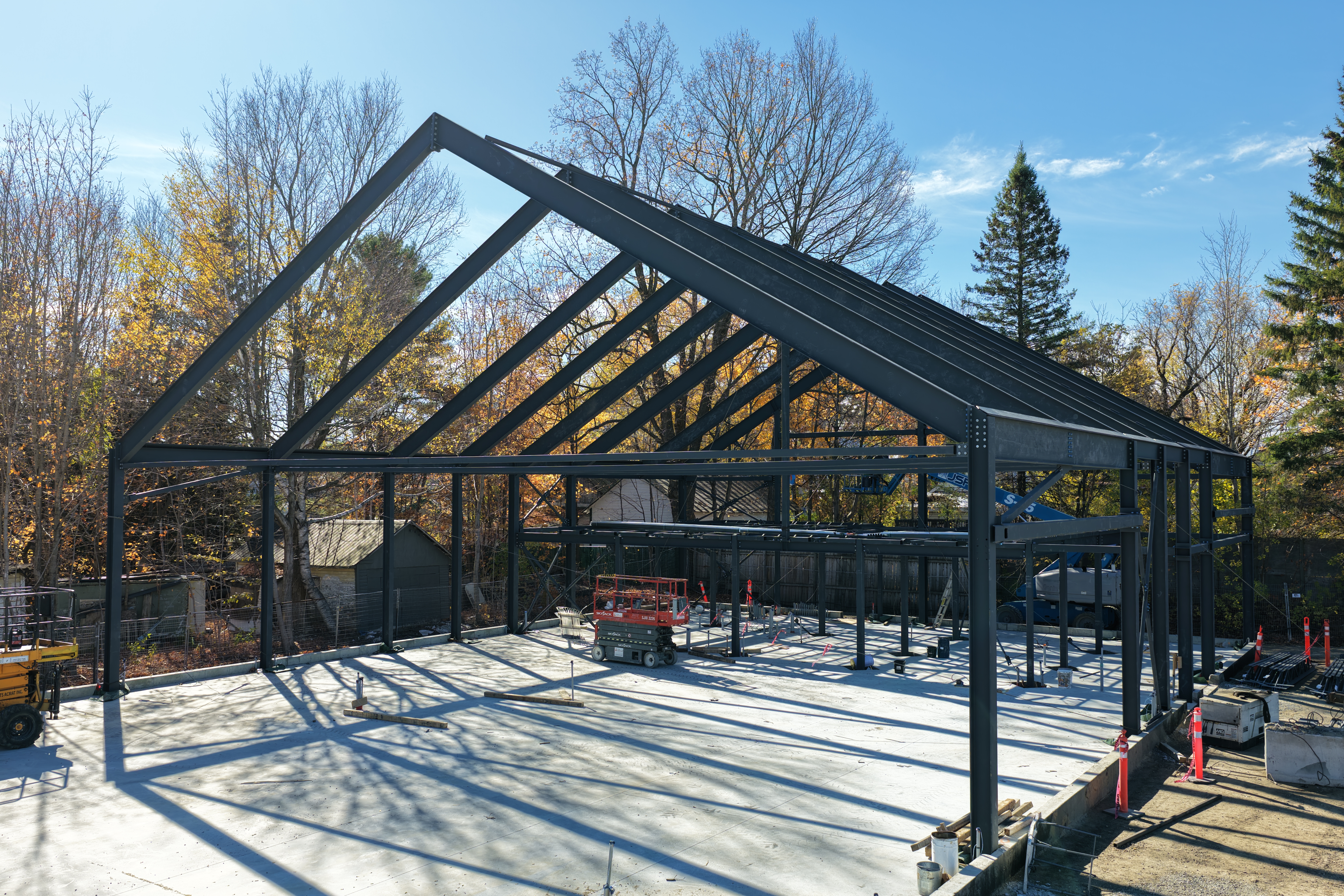

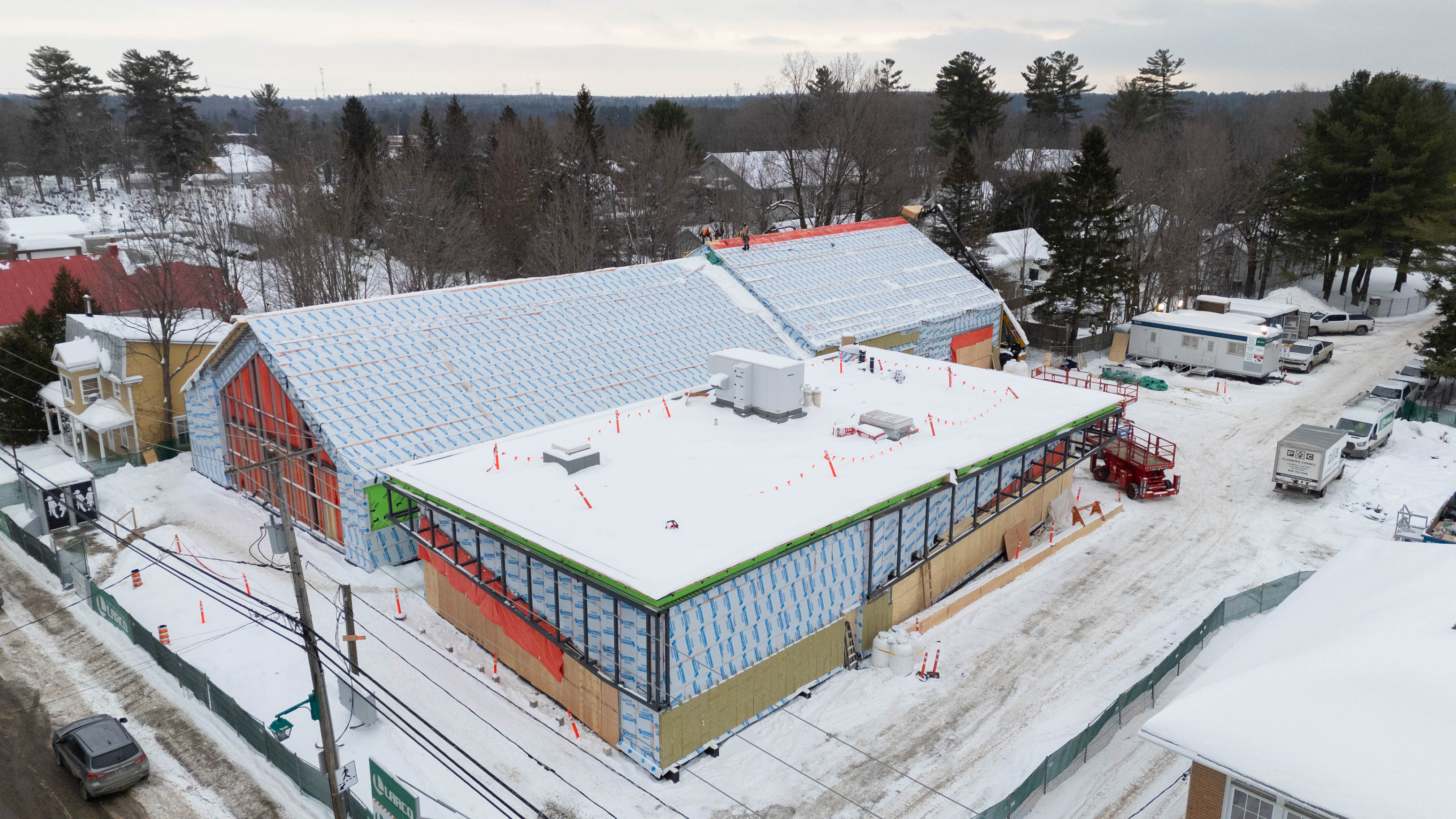

Publication afin d'obtenir des soumissions prévue pour l'automne 2024 (sous réserve de l'approbation par les gouvernements considérant l'aide financière octroyée).
Juin 2024

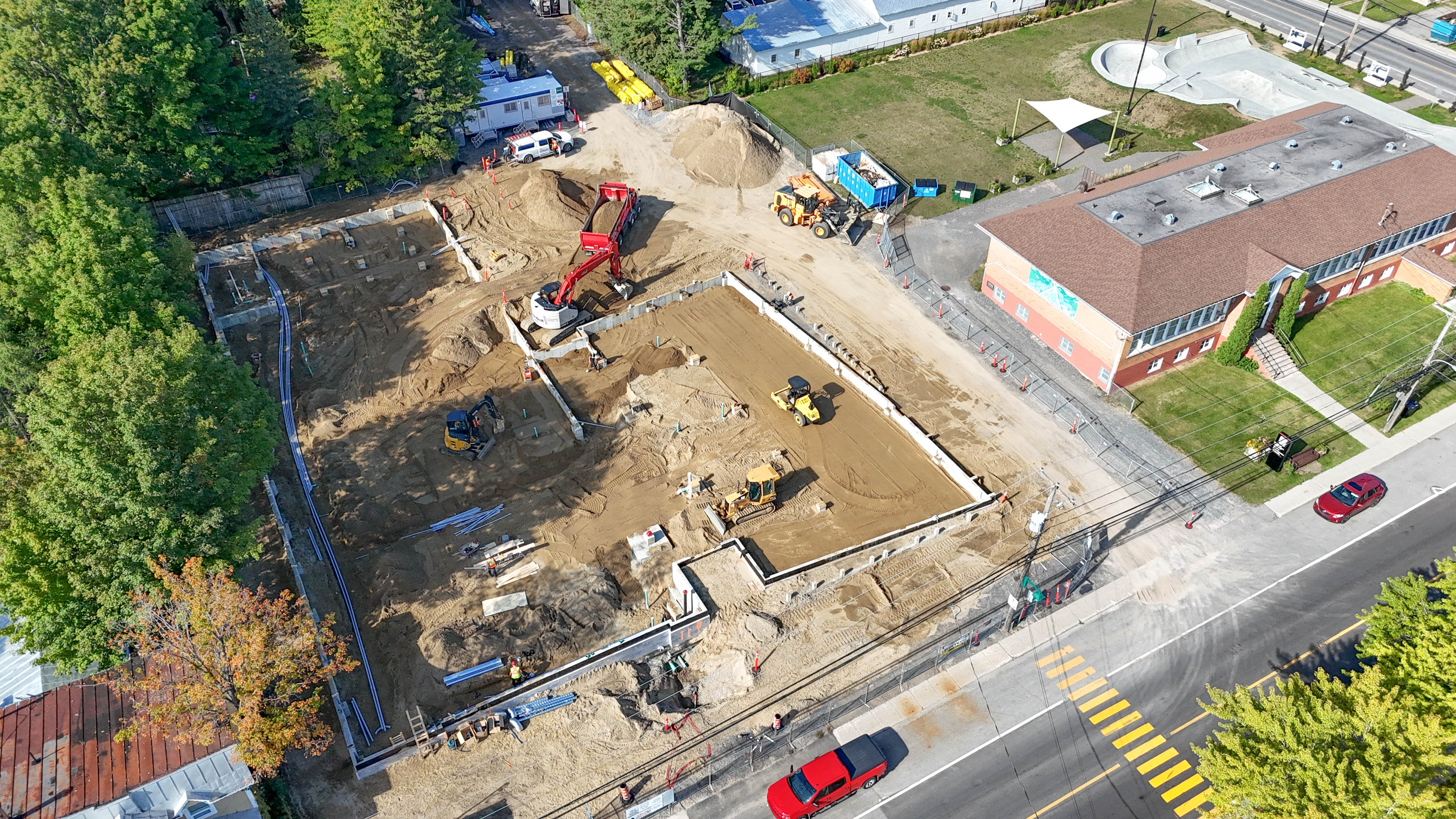

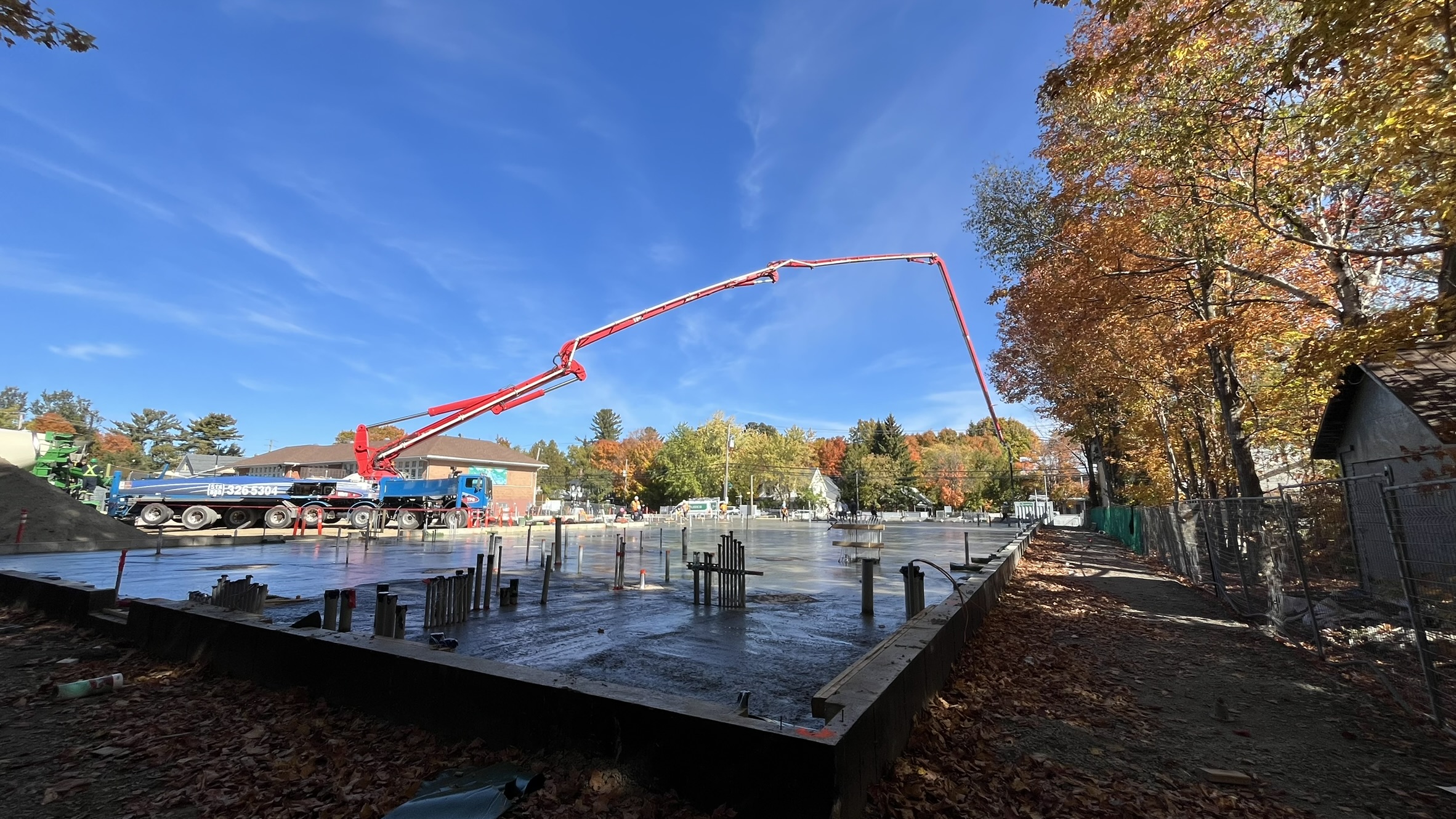

Adoption du règlement d'emprunt autorisant les travaux de construction d'une nouvelle bibliothèque municipale incluant une salle multifonctionnelle.
Mai 2024

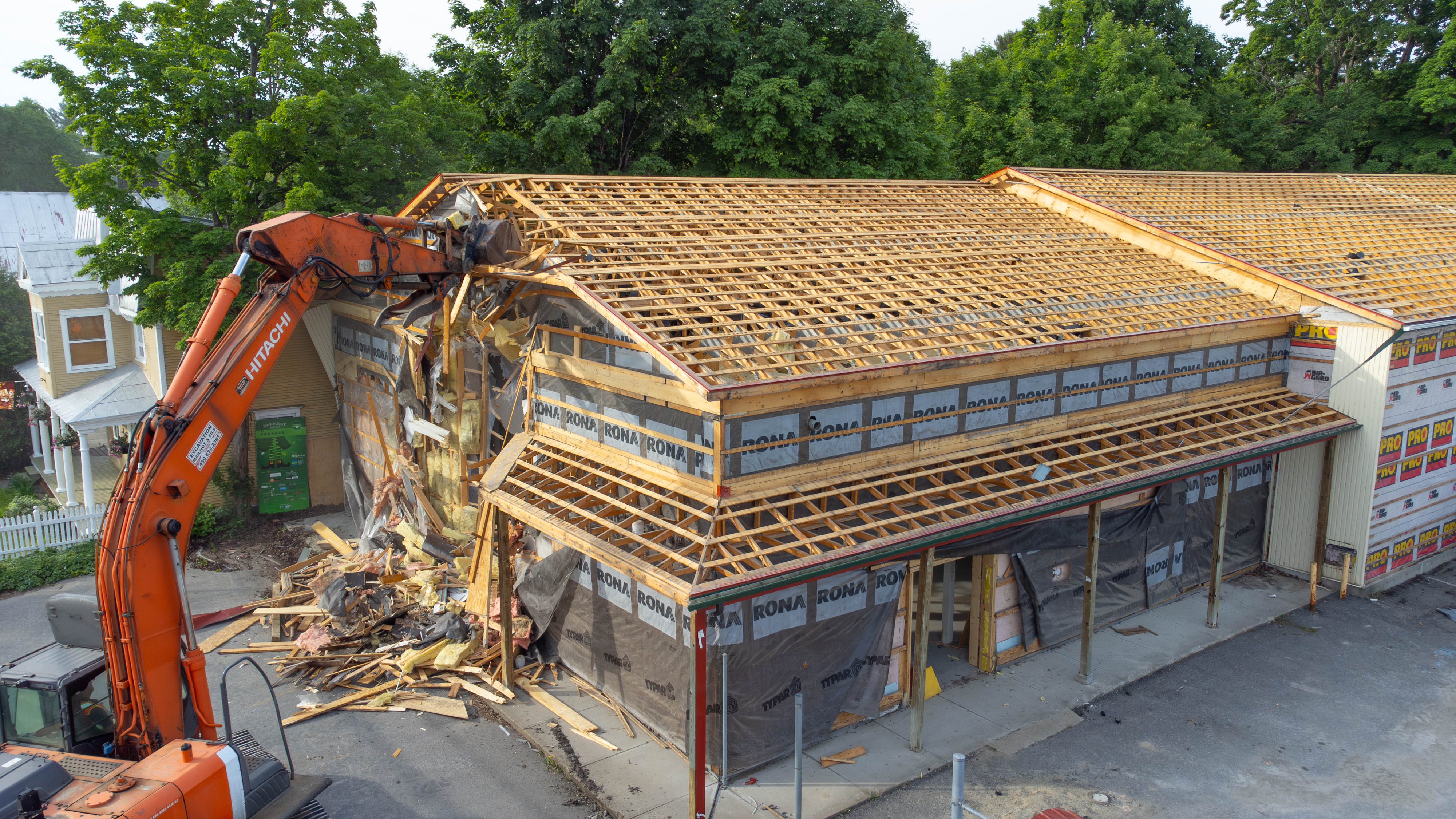

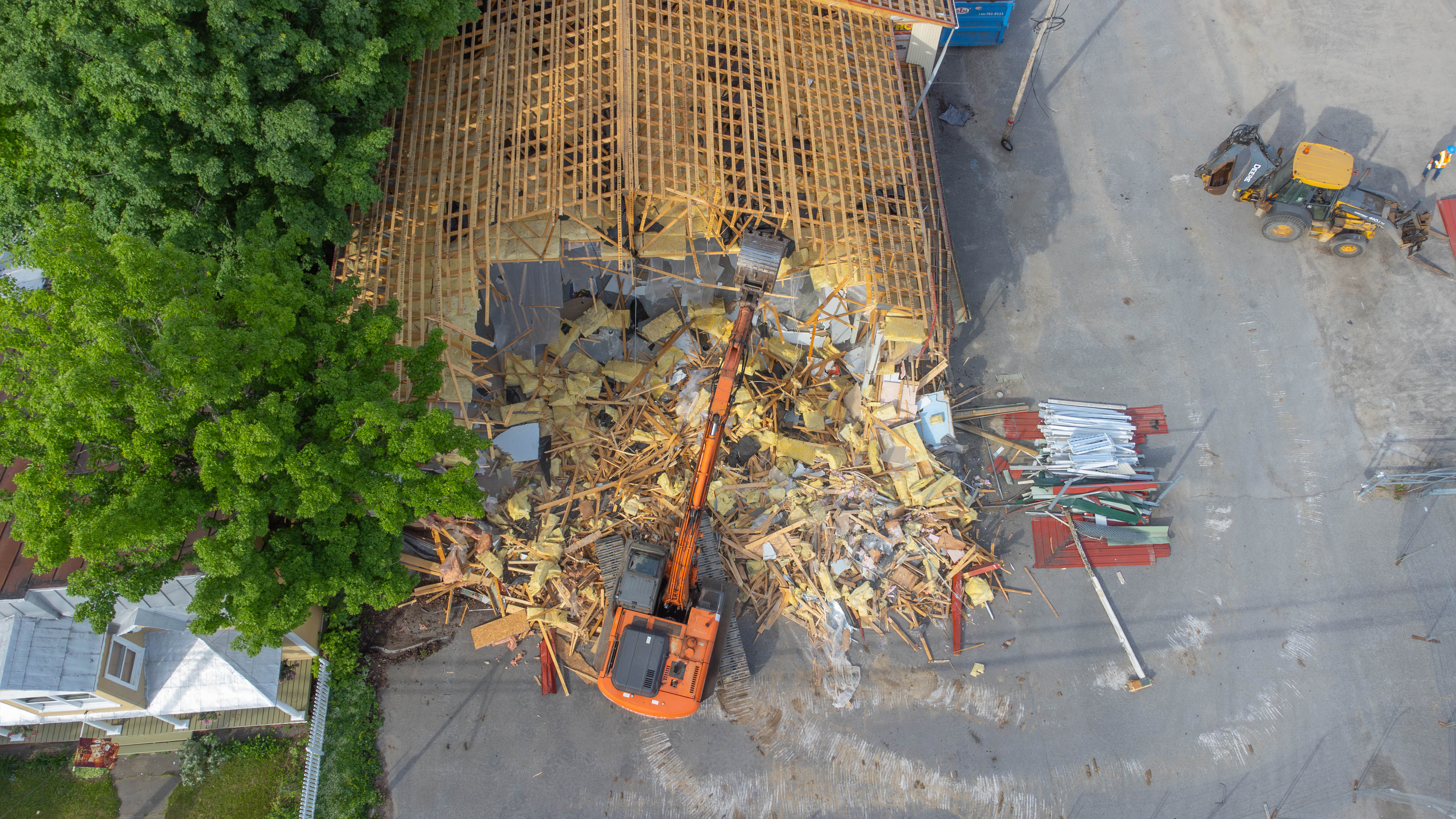

Déconstruction sélective de l’ancien bâtiment sur la rue Metcalfe. La Municipalité a priorisé la réutilisation et la récupération des matériaux de construction de façon responsable en les transportant et les disposant à l'Écocentre.
Début du processus d'adoption d'un règlement d'emprunt autorisant les travaux de construction d'une bibliothèque municipale incluant une salle multifonctionnelle.
Décembre 2023
Acceptation du concept final par le Conseil municipal permettant à l'administration de passer à l'étape de préparation des plans et devis.
Novembre 2023
Début de la mise en place d'une solution intelligente de gestion (RFID) qui consiste à implanter des puces dans chacun des documents de notre collection constituée de plus de 47 173 documents. Ce processus permettra une automatisation de certains services dont l'accès à des bornes libre-service pour le prêt de documents dans la nouvelle bibliothèque.
Août 2023 - PHASE I COMPLÉTÉE
Inauguration du nouveau parc de planche à roulettes pour le grand bonheur des usagers! Cette étape complète la phase I (Diversité jeunesse) du Quartier du citoyen.
Juillet 2023
Obtention d'une aide financière majeure de 2,3 M$ pour notre nouvelle bibliothèque grâce au soutien des gouvernements du Québec et du Canada.
Mai 2023
Finalisation de l'élagage de plus de 8 208 livres. L'élagage désigne l'action de mettre de côté des documents permettant ainsi de maintenir des collections à jour, utiles, attrayantes et en bon état.
Mai 2023
Octroi du mandat à la firme d'ingénierie EMS (plan, devis et surveillance) qui sera chargée du projet de la nouvelle Bibliothèque Alice-Quintal.
Décembre 2022
L’appel d’offres publics en ingénierie pour les plans et devis de la nouvelle bibliothèque est déposé sur le système électronique d’appel d’offres du gouvernement du Québec (SEAO).
Septembre 2022
Construction du nouveau parc de planche à roulettes, qui représente la phase 1 du Quartier du citoyen. Le nouveau parc de planche à roulettes, du double de superficie que le précédent, aura de quoi réjouir les amateurs de sensations fortes et de tricks! Pour s’assurer de les satisfaire, rappelons que Rawdon a pris soin de consulter le comité d’usagers et la Maison des jeunes de Rawdon avant de conclure un plan d’aménagement unique, avec des tracés et des courbes qui feront rêver.
Mai 2022
Obtention d'une subvention via le programme PAFIR en provenance des gouvernements du Québec et du Canada qui lui permet de confirmer la construction d’un nouveau parc de planche à roulettes, un projet mettant en valeur la diversité jeunesse.
Décembre 2020 à avril 2021
Études préliminaires et élaboration du devis pour l’appel d’offres requis en ingénierie.
Dépôt d’une demande d'aide financière auprès du ministère de la Culture et des Communications dans le cadre du programme aux infrastructures culturelles.
Novembre 2020
Octroi du mandat à la firme d’architectes Patriarche pour les plans et devis ainsi que pour la surveillance.
Septembre 2020
Lancement de l’appel d’offres pour octroyer le mandat des services professionnels en architecture.
Année 2020
Même si elle a largement occupé l’équipe administrative, la gestion de la crise sanitaire n’a pas empêché la Municipalité de Rawdon de faire évoluer l’important projet du Quartier du citoyen.
Septembre 2019
Dépôt d’un concept préliminaire du projet intégré du Quartier du citoyen répondant aux balises et aux besoins exprimés par les citoyens et la Municipalité, par la firme d’architecte Massicotte Maloney.
